Torujemy drogę do elektrowni jądrowej

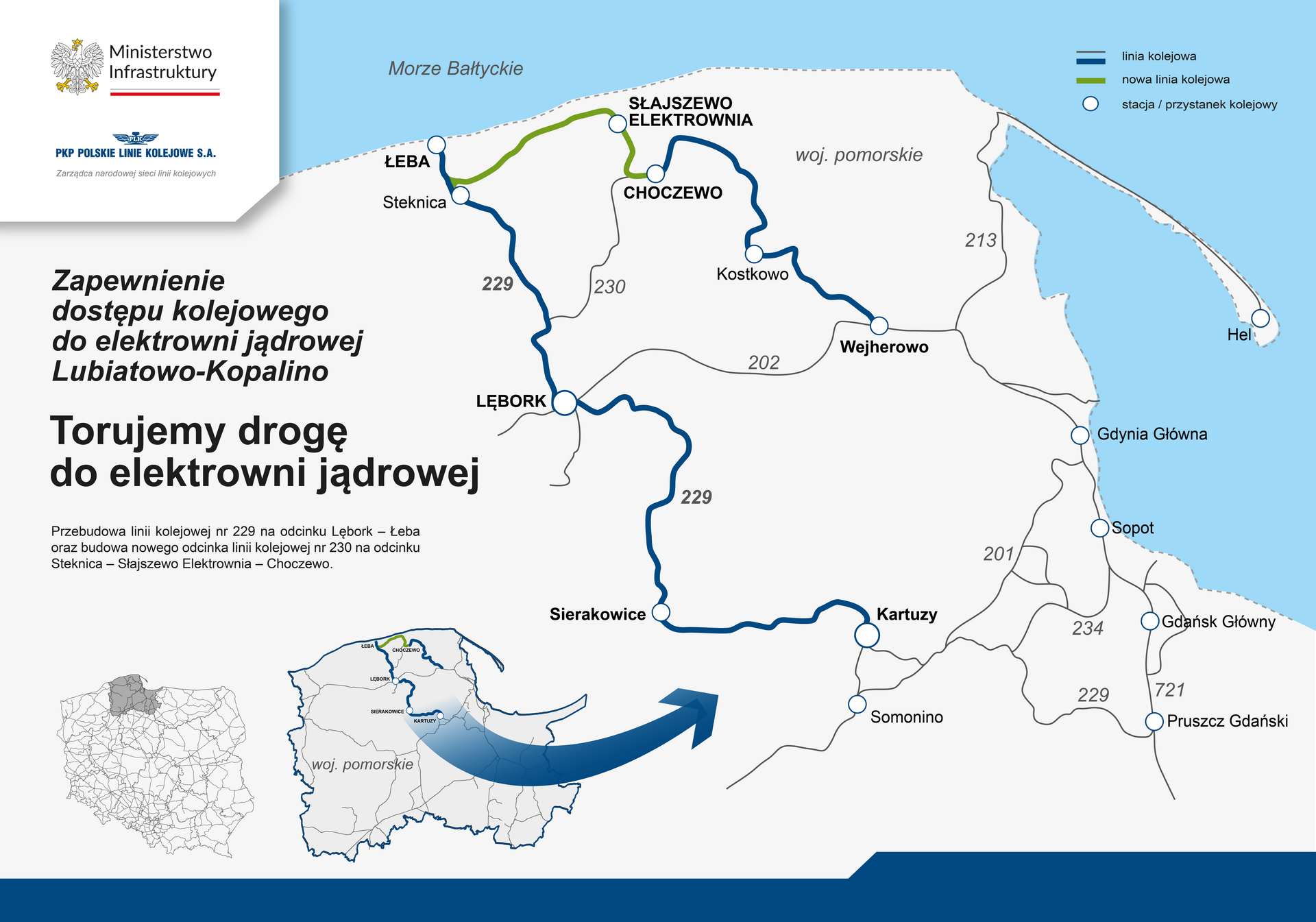

Budowa elektrowni jądrowej Lubiatowo – Kopalino ma strategiczne znaczenie dla bezpieczeństwa energetycznego kraju. Inwestycja PLK SA z jednej strony zapewni dowóz pracowników oraz towarów koleją podczas budowy, jak i eksploatacji elektrowni, a z drugiej stworzy nowe możliwości podróżowania pociągami dla mieszkańców tej części województwa pomorskiego.

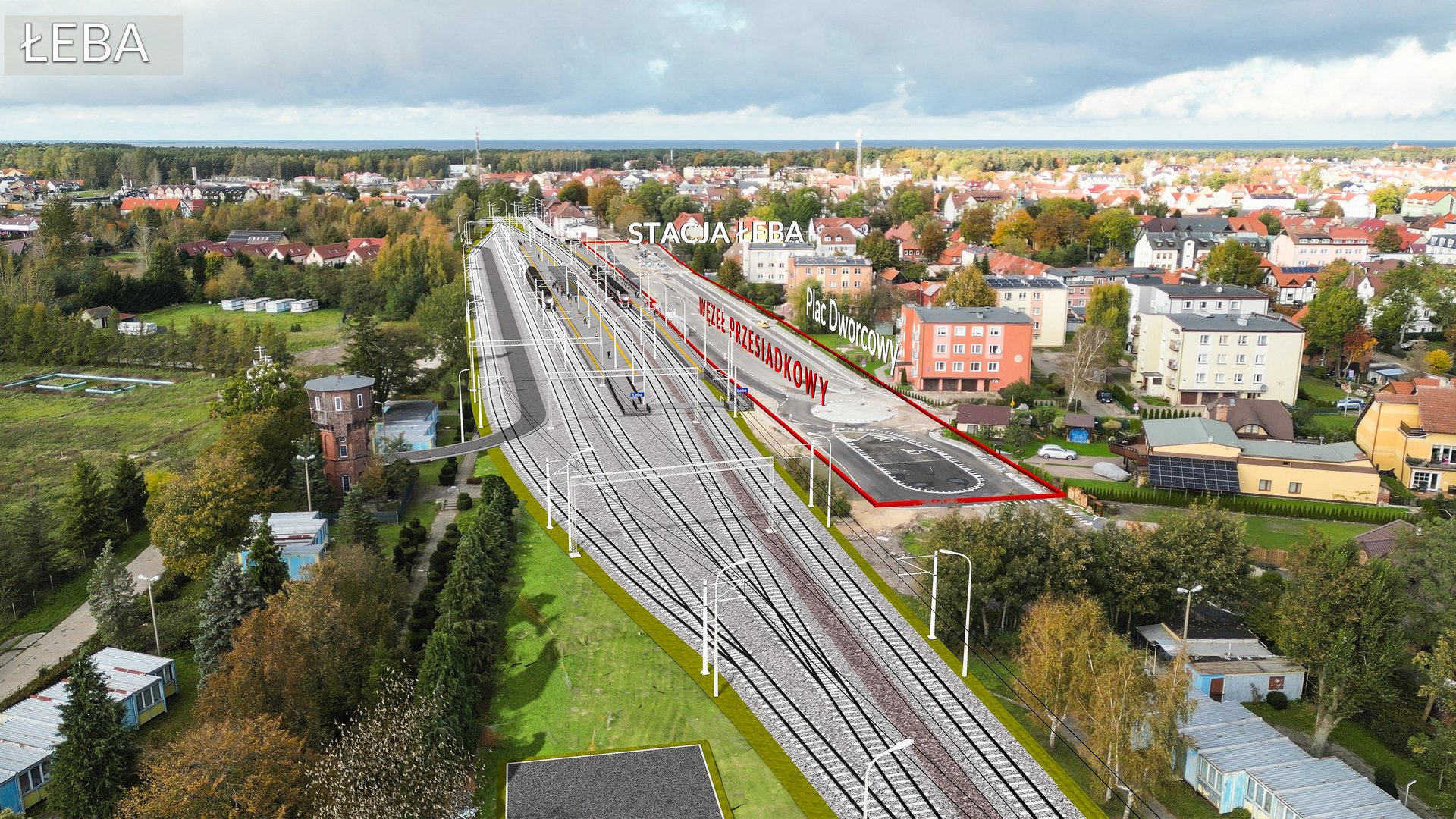

W ramach zadania zmodernizowany zostanie 32-kilometrowy odcinek linii kolejowej nr 229 między Lęborkiem a Łebą. Przebudowane zostaną stacje i przystanki Lębork Nowy Świat, Nowa Wieś Lęborska, Garczegorze, Lędziechowo, Wrzeście, Steknica oraz Łeba. Powstanie także nowy przystanek Lębork Zachodni. Perony zostaną dostosowane do potrzeb osób o ograniczonych możliwościach poruszania się. Pociągi, pasażerskie i towarowe, pojadą z prędkością do 120 km/h. Linia zostanie zelektryfikowana. Aktualnie na trasie połączenia pasażerskie realizowane są wyłącznie w okresie letnim. Realizacja prac stworzy nowe możliwości dla przewoźników w kontekście zapewnienia całorocznych połączeń kolejowych.

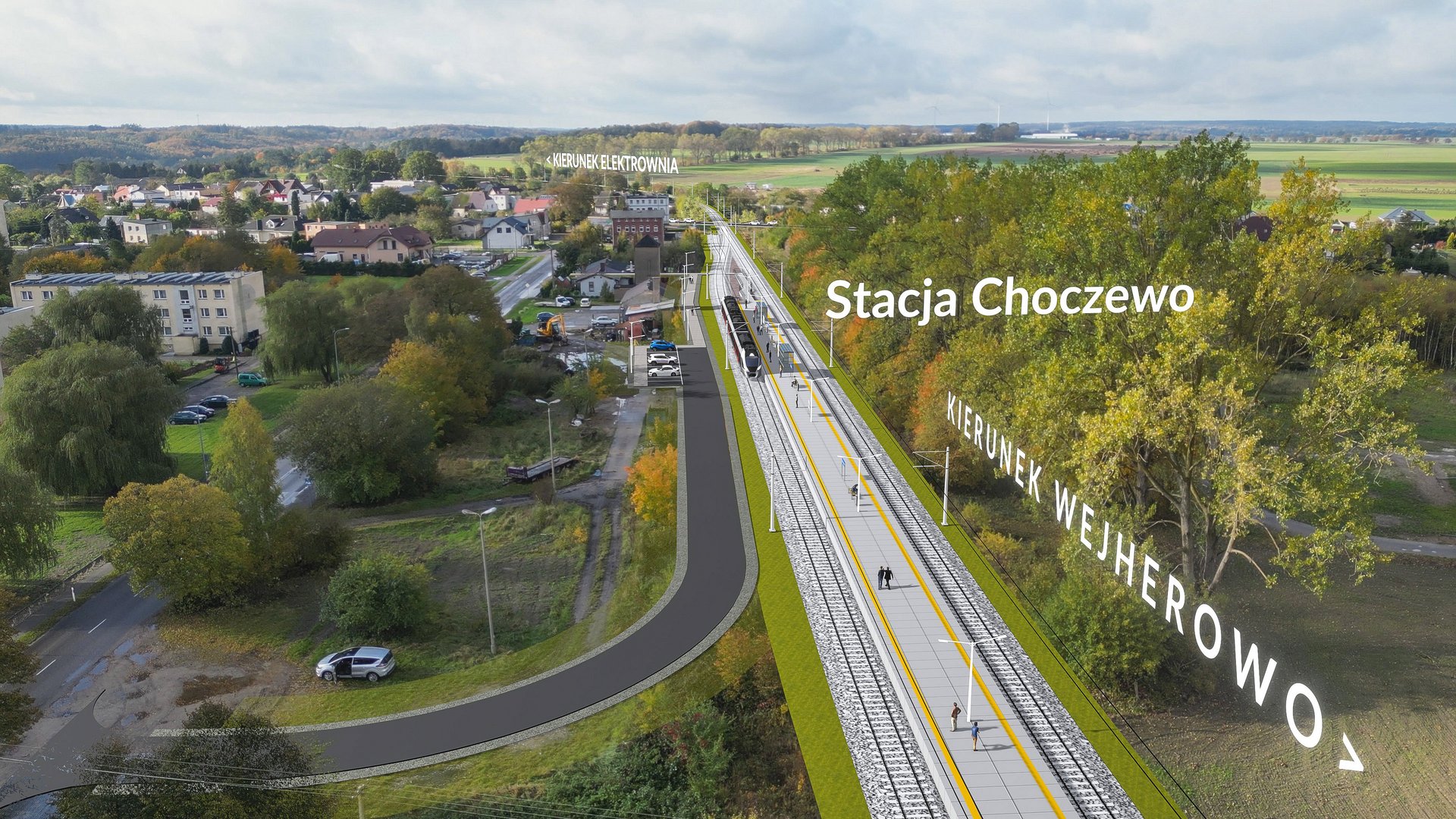

W obszarze stacji Steknica rozpocznie się budowa nowego odcinka linii kolejowej nr 230 w kierunku planowanej elektrowni jądrowej Lubiatowo – Kopalino oraz stacji Choczewo. Na 30-kilometrowej trasie powstaną nowe stacje i przystanki Szczenurze, Sarbsk, Osetnik, Słajszewo – Elektrownia, Lubiatowo – Kopalino, Jackowo oraz przebudowana zostanie istniejąca stacja Choczewo. Pociągi pasażerskie pojadą z prędkością do 160 km/h, a towarowe do 120 km/h. Linia zostanie zelektryfikowana. Co istotne dla transportu materiałów budowlanych na plac budowy elektrowni, stacje zostaną przystosowane do obsługi pociągów towarowych o długości do 750 metrów oraz nacisku osi 221 kN.
Łącznie na obu liniach zostanie zbudowanych lub przebudowanych 115 obiektów inżynieryjnych, w tym mosty, wiadukty, przejścia pod torami, przejścia dla zwierząt i przepusty. Bezpieczeństwo w ruchu kolejowym zapewnią nowe urządzenia systemu sterowania. Zmodernizujemy także przejazdy kolejowo – drogowe, co podniesie poziom bezpieczeństwa na styku dróg i torów.
Zadanie pn. Wykonanie robót na odcinku Lębork – Łeba – Steknica – Słajszewo Elektrownia – Choczewo, w ramach projektu pn. „Zapewnienie dostępu kolejowego do elektrowni jądrowej Lubiatowo – Kopalino”, zrealizuje firma Torpol SA. za kwotę 1,44 mld zł netto (1,77 mld zł brutto), ze środków budżetu państwa. Zakończenie inwestycji planowane jest w 2029 r.
Przypomnijmy, że we wrześniu br. podpisaliśmy umowę na prace remontowe na trasie alternatywnej do elektrowni jądrowej, czyli na odcinku linii nr 229 między Kartuzami a Lęborkiem. Trzecim etapem w ramach projektu będzie modernizacja linii nr 230 na odcinku Wejherowo – Choczewo. Realizacja prac zapewni dostęp mieszkańców tej części Pomorza do kolei po ponad 30 latach. Wybranie wykonawcy dla tego etapu planowane w II kwartale 2026 r., a zakończenie wszystkich prac w 2029 r.
